ODM Prosedür Yönetimi

ODM Prosedür Yönetimi

ODM yönetimi- prosedürler ve önlem

Adım 1- İhtiyaçlarınızı ve gereksinimlerinizi netleştirin

Kendi markanızı başlatmayı ve kendi EV şarj cihazı tasarımınızı özelleştirmeyi planlarken, ürününüz ve markalarınız için gereksinimler ve pazar konumunda net bir zihniniz olabilir veya gerekebilir:

1. Hedef tüketici grubunuz kim?
2. Mian odaklı işlevleri nelerdir?
3. Ürün konumlandırma veya marka konumlandırma?
4. Satış kanalları: Çevrimiçi mi dağıtım ağı mı?
5. Hedef fiyat ve maliyet
... ...

Gereksinimleriniz ne kadar net olursa, özelleştirmenin yönü o kadar doğru olur, eğer aklınızda çok net bir vizyonunuz yoksa veya bu alanda yeniyseniz, mevcut fikrinize dayanarak ilgili ürün önerilerini vermemizi isteyebilirsiniz. . Veya aşağıda bilgiler, işletmeniz hakkında daha iyi düşünmenize yardımcı olabilir.

EV Şarj Cihazı Metal (9)

ODM hizmeti için kim uygun?

ODM Service gibi EV şarj alanına yeni gelenlerin çoğu, kendi markalarını oluşturuyor, ancak yeni bir ürünü en başından beri özelleştirmeye kim gerçekten uygun?

1. EV şarj istasyonları hakkında çok net bir bilgiye ve anlayışa sahip olan ve bazı EV şarj istasyonları ekipleriyle temas konusunda çok zengin deneyime sahip olan.
2. Olgun satış ekibi, istikrarlı satış kanalları ve net satış planlaması olan bir şirket, çevrimiçi olarakAmazon, eBay veya Walmart veya Dağıtım Satış Ağı.
3. Özelleştirme ihtiyaçlarınızı bilin ve satış hedefi piyasası ve satış haritalarına sahip olun.
4. Elektrikli araç endüstrisi hakkında olumlu bir zihin ve görüş sahibi olun ve şarj istasyonları pazarının hızlı büyümesine güvenmek.
5. Kendi EV Şarj Cihazı Markasına sahip veya sahip olmayı planlayan şirketler.
6. Planlanan yıllık satış hacmi,2000 PCS.

Yukarıdaki 4 koşulla eşleşebiliyorsanız, ODM özelleştirme hizmetini başlatmanız için uygundur.

Adım 2- Ayrıntıları onaylayın

Genel olarak bir ODM özelleştirme hizmetinde düşüneceğiniz tüm bu noktaları konuşurken

1. Görünüm veya muhafaza tasarımı: Bize bazı özellikler veya eskizler verebilirsiniz.
2. İşlevsellik: Ekran, Uygulama, Bluetooth, 4G, Dinamik Yük Dengesi, LED Işık Şeridi vb.
3. Elektrik parametreleri: Güç, IP derecesi, RCD tipleri, koruma, boyutlar vb.
4. Sertifikasyon: TUV, BV, ROHS, Reach, Ce, UL, ETL, FCC, vb.
5. Dış özellikler: logo, renk, malzeme dokusu, çıkartmalar, vb.
6. Ambalaj Detayları: Kullanım Kılavuzu, Paket Tasarımı, Etiketler, vb.
7. Özelleştirme süresi ve maliyeti: 5-7 hafta, 20000-50000 USD tasarım maliyeti, kalıplama maliyeti, sertifika maliyeti

Cutomizasyona başlamaya karar vermeden önce, bu prosedürün oldukça uzun bir dönem olduğunu bilmeniz gerekir. Genellikle ilk baskının çıkması 5-7 hafta sürecek ve tasarımın değişikliklerini tartışmak birkaç hafta sürecek.

Temas başlamadan önce DEAIL'lerin doğrulanması çok önemlidir. Ayrıca size yardımcı olacak özelleştirilmiş bir gereksinim formu sağlayacağız.

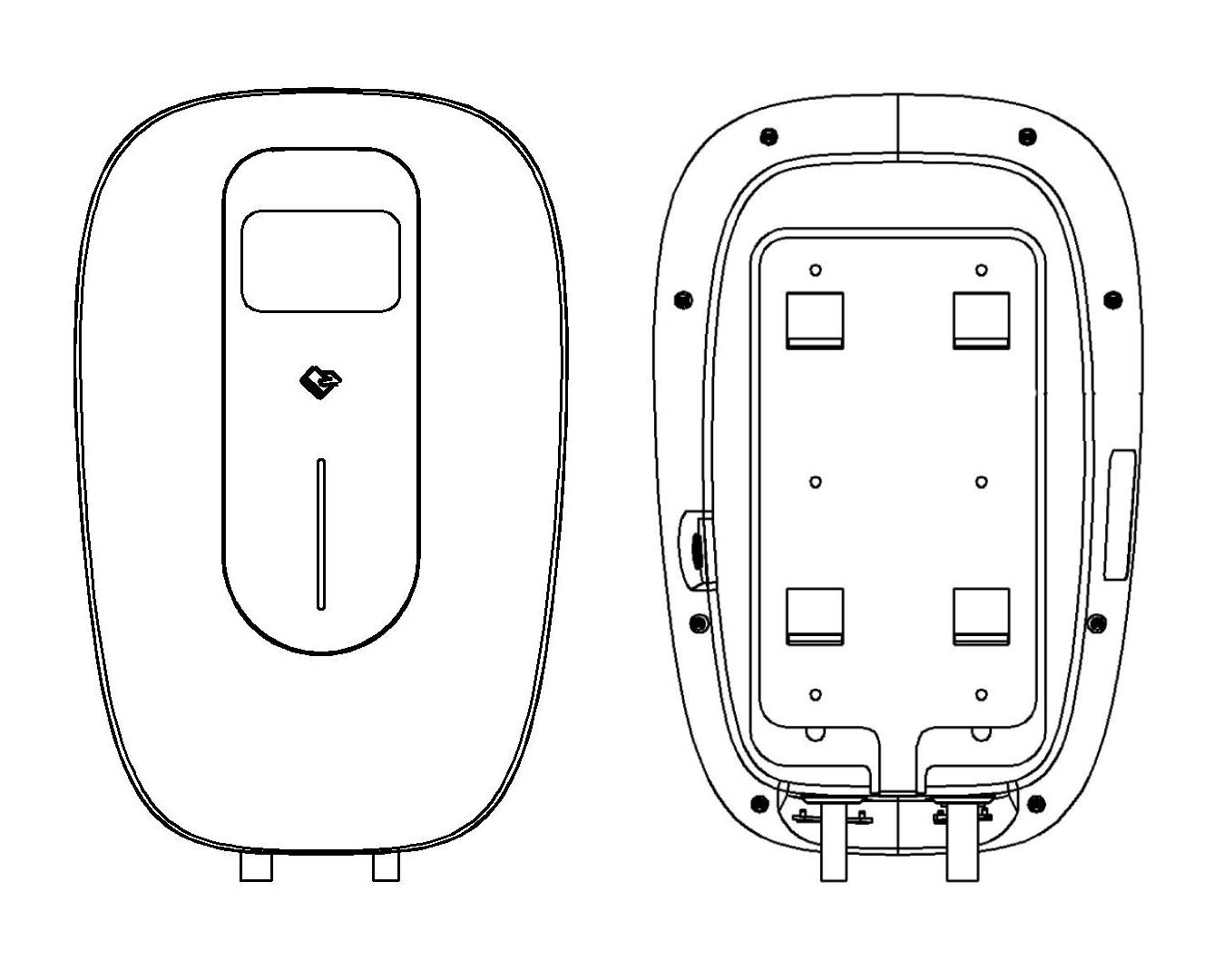

eskiz

Adım 3- Sözleşmeyi imzalayın

Tüm ayrıntıları onayladıktan sonra, esas olarak özel ürünlerin gereksinimlerini, proje süresini ve ödeme yöntemini gösterecek resmi gelişme sözleşmesi imzalanabilir. Özelleştirme projesi, sözleşme resmi olarak imzalandıktan sonra resmi olarak başlar.

- Özelleştirme projesi resmi olarak başladıktan sonra, herhangi bir değişiklik dönemin gecikmelerini başlattığında, onaylanan ayrıntılarda genellikle herhangi bir ayarlama yapılamaz. Bu her zaman taze ve beyin fırtınası geldiğinde olur. Ama bunu yapmamayı öneririz.

- Satış sonrası hizmet sözleşmede belirtilecektir.

Adım 4- Özelleştirme Başlangıç

Sözleşme imzalandıktan sonra ve aşağıdaki puanlar tüm proje boyunca çok önemli olacaktır:

1. Yapı ve Kalıp Özelleştirme: İlk numune 3D baskılı örnekle onaylanacaktır
2. Devre kartı tasarımı ve yazılım programlama: İlk örnek, işlev onayı için manuel kaynak PCB'leri kullanılacaktır.
3. Numune onaylandıktan sonra kalıp da üretilecektir. Kalıp bir kez doğruladı, üretim sırasında herhangi bir değişiklik varsa, ek ücretler olacaktır. Dolayısıyla karar örnek kontrolü sırasında dikkatle verilecektir.

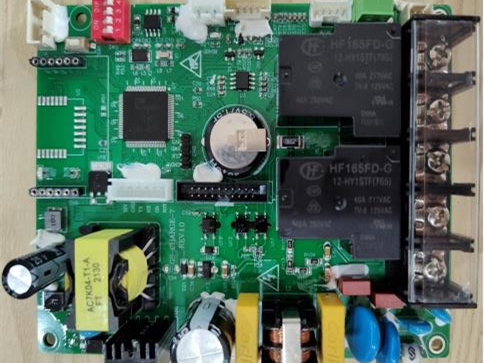

PCB

Adım 5- Örnek Testi

Burada iki örnek kontrol olurdu: İlk örnek tasarım kontrolü için 3D baskılı örnek olacaktır; İkincisi, tam fonksiyonlu kalıplanmış numune olacaktır. Tüm bu özellikler kontrol edilecektir:

1. Ürünün malzeme dokusu ve görünümü tasarıma uygunsa.
2. IP derecesi, su geçirmez, yapının işçiliği sizi tatmin ediyorsa.
3. Devre kartı ve elektrik bileşenleri düzgün bir şekilde bağlanmışsa.
4. EV şarj cihazının elektriksel performansı standardı karşılayabilirse.
5. Örnek şarj cihazında sözleşmede belirttiğimiz işlev varsa. En önemlisi elektrikli arabayı düzgün bir şekilde şarj etmektir.
6. Tüm koruma normal tetiklenebilirse.

Adım 6- Küçük Toplu Proundct Testi

3D baskılı numune veya kalıplanmış numune ne olursa olsun, geliştirme mühendisi tarafından manuel olarak monte edilirler. Standart ürün değil. Üretim montaj hattında küçük parti üretimi monte edilecektir. Ve küçük parti üretimi, istikrar, başarısızlık oranını vehata analizi.

Bir süre örnek testi tamam, ancak küçük parti testi sırasında çeşitli arızalar ortaya çıkacaktır, bu nedenle bu dönem yeni bir tasarım ürünü için çok önemlidir. Genellikle bu dönem büyük üretim için başarısızlık oranına karar verecektir. Normalde geliştirme testi, çeşitli sorunların olabileceğini bulmak için ekstream koşulları ile daha yüksek standartlara sahiptir. Böylece mühendisler, yeni EV şarj cihazını daha kararlı ve güvenilir hale getirmek için tasarımı optimize edebilirler.

Adım 7- Sertifika Prosedürü

Küçük parti üretimi ve test süresi bittikten sonra ürünler neredeyse sabittir. Böylece sertifikasyon süreci başlatılabilir. Genel olarak, sertifikasyon süresi farklı dönem sürecektir. Örneğin, TUV CE, teslim edilen ilk test örneklerinden 3-4 ay sürecektir. UL veya ETL için, teslim edilen ilk test örneğinden 4-6 ay sürecektir, hatta laboratuvarların atanması nedeniyle daha uzun sürecektir.

Genellikle ilgili deneyime sahip fabrikalar testi geçebilir ve raporu 2-3 kez alabilir. Aksine, 5-6 kez veya daha fazlasına ihtiyaç duyabilir. Standart ve test yöntemleriyle mühendisin aşinalık ve profesonuna bağlıdır.



TUV-SUD-TIRUPPUR-NABL sertifikalı

Adım 8- Proje Zaferi

Uzun sertifikasyon döneminden sonra, sertifikayı aldığınızda, bu da cutomize ürünün donanım ve işlevlerden tamamlandığı ve yerleştiği anlamına gelir. Kullanıcı deneyimini optimize etmek için yazılım zaman zaman yükseltilebilir. Ve ürün satış, tanıtım ve büyük üretim olabilir.

Paket tasarımı, etiket tasarımı ve kullanıcı kılavuzu tasarımı, sertifika işlemi sürecinde tamamlanacaktır. Bu uzun süre, müşteri EV şarj cihazının ve envanter planının nasıl pazarlanacağı ve tanıtılacağı konusunda çok tam bir plana sahip olacaktır. Tüm özelleştirilmiş malzemelerin ve bileşenlerin hazırlanması için zamana ihtiyacı vardır. Fabrikanın ayrıca müşterinin satış planına göre güvenli bir malzeme envanteri korumak için üretim planı yapması gerekiyor.
